13603860708

浴火重生 见证涅槃重生新玉树2020-04-15 09:27:13

  2010年4月14日上午7时49分,青海玉树发生里氏7.1级地震,造成重大人员伤亡和财产损失。此次地震受灾总面积3.58万平方公里,涉及7个县27个乡镇24.6万人,2698人遇难,270人失踪,受伤12135人,倒塌民房21.05万间,直接经济损失228亿多元。

  十年转折,十年蝶变。如今,玉树不仅从废墟中涅槃重生,同时也为人类社会有效防范地震灾害风险留下了宝贵经验与教训。

  “中国速度”创造奇迹玉树

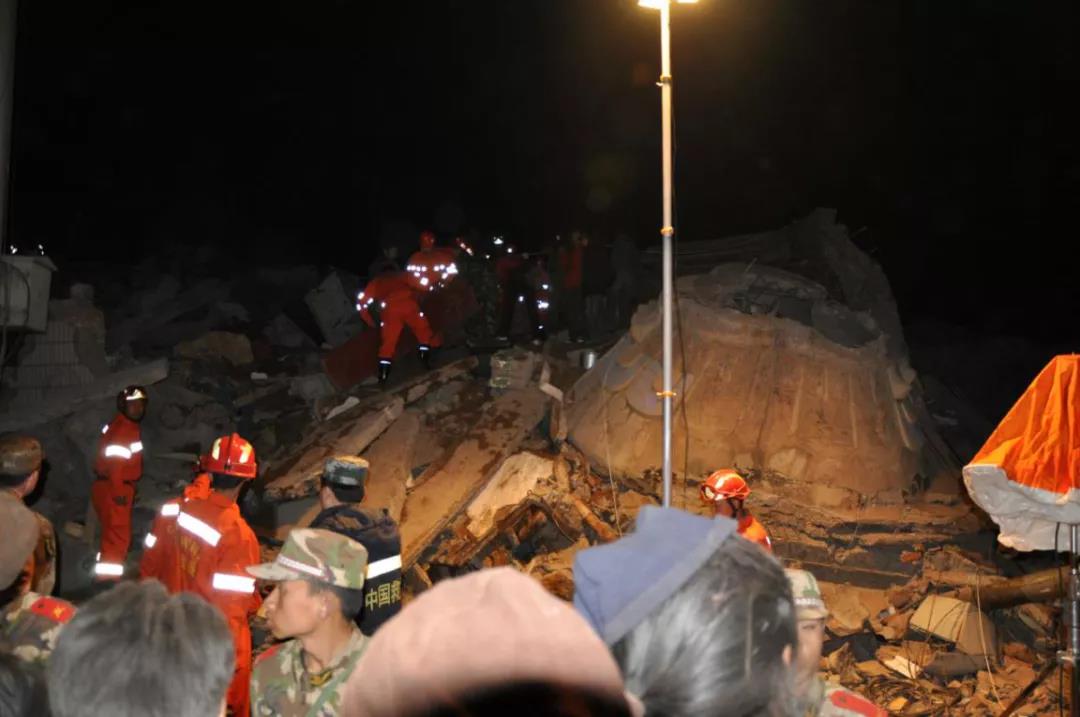

这是现场救援人员在清理废墟

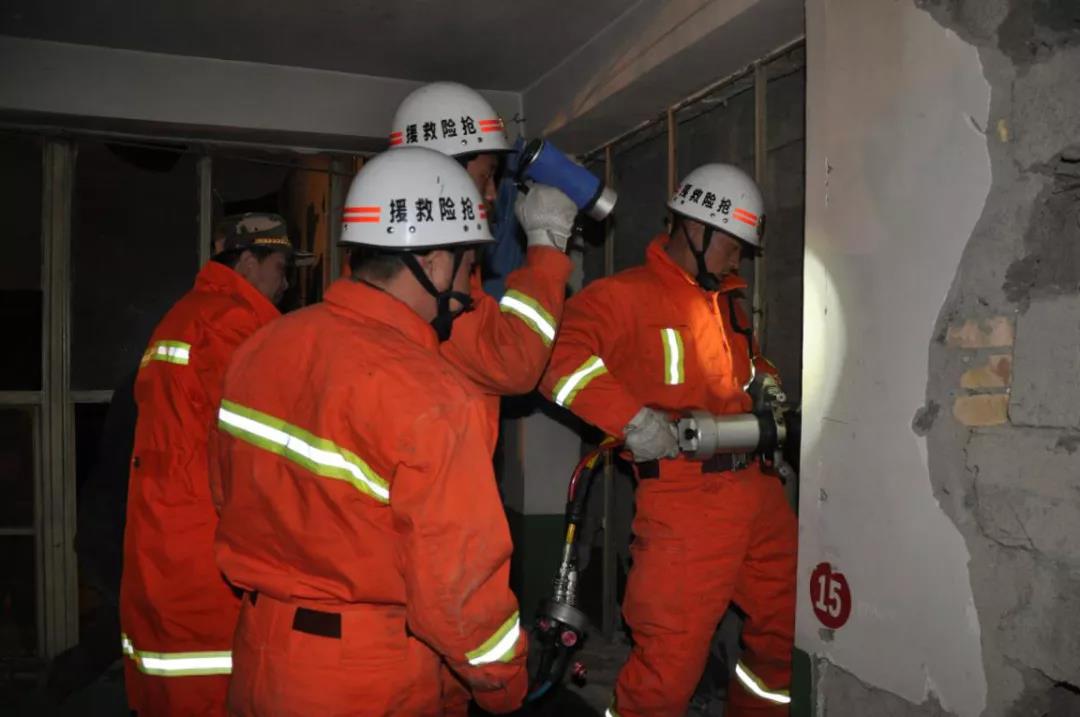

这是现场救援人员在破拆救援

  地震突如其来。波及范围3.58万平方公里,2698人遇难、270人失踪,受灾人口24.68万……

  速度就是生命,一场气壮山河的抗震救灾行动迅速展开。地处青藏高原腹地,平均海拔4200米以上,空气含氧量仅为海平面的60%,距离省会西宁820公里,救灾面临巨大挑战!

  一组组数据,见证着中国速度:

  ——最大程度搜救生命。震后72小时内从废墟下成功抢救出7856人,救活6761人;转移22.5万人,救出埋压群众2008人;

  ——最好效果救治伤员。以飞机运送为主、汽车运送为辅,累计转移到外地的重伤员达3109名,实施的1284例手术中截肢19人;

  ——最优服务安置群众。一周之内,运抵灾区的救灾帐篷超过2.5万顶,各类救灾物资超过千万吨,18.8万群众领取到生活困难补助;

  ——最强措施恢复秩序。地震后5天内,水、电、路等应急措施恢复……

“中国力量”催生崭新玉树

这是在青海省玉树藏族自治州杂多县萨呼腾镇拍摄的震后重建的闹丛村格桑小镇(3月30日摄,无人机照片)。新华社记者 张龙 摄

这是青海省玉树藏族自治州玉树市一景(4月6日摄,无人机照片)。新华社记者 吴刚 摄

玉树地震灾后重建 城镇旧貌换新颜 苏旭 摄

  青藏高原作为世界屋脊,高寒缺氧,给灾后重建工作带来了难以想象的自然困难。建设者们夜以继日,抢抓工期,在不到三年(实际施工期不到两年)的时间内,全面完成了近1300个项目的恢复重建任务,曾经满目疮痍的灾区浴火重生,一个崭新的玉树傲然屹立在雪域高原。

  一组组数据,见证着中国力量:

  ——三年灾后恢复重建,共完成投资447.54亿元、1248个重建项目,是玉树1951年至2009年58年投资总和的8倍,灾后重建规划目标全面实现。

  ——三年内,玉树州94个教育项目、63个医疗卫生项目、65个文化体育项目全部建成,一批福利院、敬老院和孤儿院投入运行。

  ——玉树地震将原本依靠小水电站发电的电网损毁殆尽。灾后重建以来,国家电网投资50余亿元,相继建成玉树与青海主网联网等工程,使玉树电网从35千伏电力孤网一步跨越到330千伏现代化电网,实现了玉树州46个乡镇、155个行政村大电网覆盖。

  ——共玉高速建成通车,州县二级油路全部覆盖,乡镇和行政村道路畅通率100%,玉树州迎来交通建设史上的黄金时期,建成市政道路235公里、各类管网1482公里,112个水利项目全部完工。45个贫困村、3.8万贫困人口、162万头(只)牲畜的饮水问题得以解决。

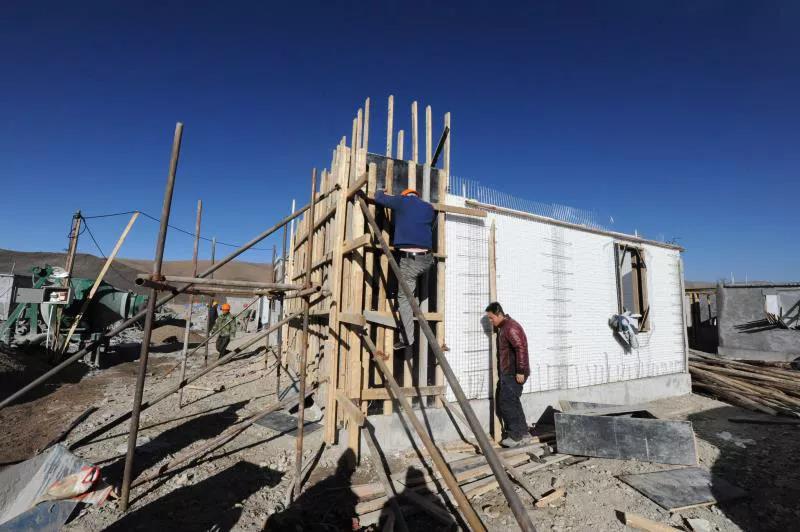

北京建工集团援建玉树隆宝的民房

中水援建的树市第三完全小学

中水援建的玉树唐蕃古道商住街 杨国鹏 摄

这是中铁二局承建的地震遗址纪念馆

十年坚守 从“橄榄绿”到“火焰蓝”

  那一年,烟尘弥漫的废墟上橙色成为了最温暖的颜色,在海拔4000多米的高原上,一个个橙色的身影连续奋战18个昼夜。十年来,曾经山河破碎的玉树而今一派锦绣景象,与此同时,青海省消防救援总队也一直砥砺前行,从“橄榄绿”到“火焰蓝”换羽新生,变的是颜色不变的是初心。

  地震发生后,在总队的指挥调度下,西宁支队、海东支队、海北支队、海南支队、海西支队、格尔木支队、果洛支队……都纷纷想尽办法尽可能快的抵达灾区。抵达现场后所有参与救援的消防指战员顾不上休整、拼尽全力,立刻加入到紧张的救援行列中,见证抢险救灾的“中国速度”。

  如今,十年已过,回顾历史,是为了更好的铭记!从玉树行到玉树情,从抗震救灾到灾后重建,从“橄榄绿”到“火焰蓝”,流逝的是岁月,永存的是青海消防人用生命和忠诚刻下的不朽功勋!


新消防

来源:综合新华社、中国地震局、青海
